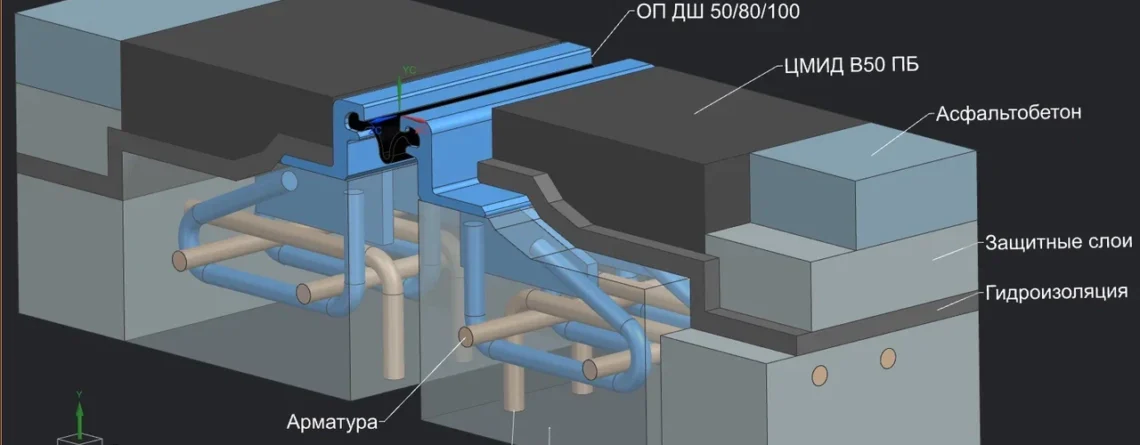

Устройство деформационного шва на мостах
Устройство деформационного шва на мостах включает несколько строго последовательных этапов: подготовку ниш, монтаж конструкции, устройство деформационных швов на мостах с фиксацией анкеров, бетонирование и устройство гидроизоляции. Ниже — подробный порядок работ по каждому этапу.
Содержание статьи
Подготовка к устройству деформационных швов
Размеры ниш в пролетных строениях и устоях, в которые выполняется устройство деформационного шва, должны определяться еще на стадии проектирования сооружения и строго соответствовать рабочей документации. При этом важно учитывать ширину зазора, так как она напрямую связана с расчетным установочным размером конструкции и влияет на корректное устройство температурного шва.
Перед началом работ по устройству деформационного шва в конструкции моста необходимо выполнить контроль всех ниш по геометрическим параметрам — ширине и глубине. Это требуется для обеспечения беспрепятственной установки конструкции в проектное положение. При необходимости ниши доводятся до проектных размеров. Поверхности очищаются от загрязнений, пыли, мусора и остатков строительных материалов. Также перед монтажом удаляются или корректируются поперечные элементы арматурных каркасов, если они мешают установке.
Примыкание несущих конструкций должно выполняться в соответствии с требованиями нормативной документации для железобетонных и стальных мостов. В зоне сопряжения обязательно предусматривается усиленное армирование по всей длине шва.
Следует учитывать, что отклонение анкерных элементов допускается не более чем на ±20 градусов. При этом расположение арматуры должно быть согласовано с анкерными петлями. Данное требование критично для корректного устройства шва в плите пролетного строения и обеспечения надежной работы конструкции.
В зоне расположения траверс необходимо предусматривать армирование на восприятие срезающих усилий. Схема армирования определяется на основании проектной документации и заводских чертежей.
Проектирование армирования в зоне анкеровки выполняется проектной организацией с учетом требований производителя конструкций. Перед началом монтажных работ подготовленные ниши и армирование принимаются по акту скрытых работ.
Конструкции поставляются на объект с заданным раскрытием. Однако при отсутствии точных данных может потребоваться корректировка зазора непосредственно на строительной площадке — это особенно актуально там, где важна точная компенсация температурных перемещений.
Для регулировки устанавливаются упорные элементы, между которыми размещаются домкраты. С их помощью задается требуемый установочный размер. При этом направление усилия должно совпадать с направлением рабочих перемещений конструкции.
Раздвижение элементов конструкции выполняется последовательно — от краев к центральной части. Монтажные элементы разрезаются поэтапно, а по мере изменения положения конструкция фиксируется. Это необходимо для сохранения геометрии шва.
После завершения регулировки параметры монтажа, включая температуру и фактический зазор, фиксируются в исполнительной документации. Это обязательное требование при устройстве деформационных швов на мостах.
Технология монтажа деформационных швов на мостах
Кратко порядок монтажа выглядит так:
- Подача конструкции в монтажную зону
- Примерка и контроль посадки
- Корректировка арматуры
- Установка конструкции в проектное положение
- Фиксация и сварка анкеров
- Контроль температурного зазора
Ниже — подробное описание каждого этапа для конструкции, состоящей из двух монтажных элементов. При одном элементе технология монтажа остается аналогичной, за исключением операций, связанных со стыковкой соседних блоков.
Монтажный элемент конструкции подается в рабочую зону с помощью крана и устанавливается в зазор между пролетным строением и устоем либо между смежными пролетами. При этом грузоподъемность оборудования должна соответствовать массе элемента.
Перед окончательной установкой конструкцию примеряют к подготовленной нише, выявляют участки, где арматура мешает монтажу. Арматурные выпуски приводят в соответствие проекту, лишние элементы удаляют или отгибают — точность сопряжения здесь напрямую влияет на долговечность узла.
После подготовки конструкцию аккуратно опускают в нишу и выставляют по проектным отметкам с использованием нивелира. Корректировка положения выполняется с применением домкратов, упирающихся в бетонные элементы устоя.
Отметка верхней части металлических профилей должна находиться ниже уровня покрытия на 0–5 мм — от этого зависит правильная работа покрытия и отсутствие ударных нагрузок.
После выверки положение конструкции фиксируют с помощью временных опор и сварки. Анкерные петли и элементы крепления привариваются к арматуре или к металлическим частям конструкции. При необходимости дополнительно устанавливаются арматурные стержни для усиления анкеровки.
Крайние профили должны быть установлены строго по прямой линии в соответствии с проектом. Нарушение геометрии недопустимо, так как это влияет на работу всего узла деформационного шва моста.
Фиксация конструкции выполняется точечной сваркой, а при необходимости — полной приваркой анкеров. При устройстве шва важно обеспечить устойчивость конструкции при бетонировании. Обычно применяется сварка с заданным шагом, обеспечивающим надежную фиксацию.
Точность установки по высоте должна составлять не более ±2 мм. При этом анкерные петли сначала закрепляются с одной стороны, что позволяет компенсировать возможные отклонения.
Далее выполняется проверка положения конструкции в поперечном профиле. Контроль осуществляется в нескольких точках с учетом уклона пролетного строения. При необходимости положение корректируют с помощью клиньев. Прямолинейность проверяется натянутой нитью.
После окончательной выверки фиксируется температурный зазор, затем выполняется закрепление второй стороны конструкции. Монтажные элементы удаляются в минимальные сроки, чтобы конструкция могла свободно воспринимать деформации.
После этого выполняется окончательная сварка всех анкеров, обеспечивающая стабильность конструкции. При использовании нескольких монтажных элементов выполняется их стыковка с контролем совпадения геометрии. Балки должны образовывать единую линию без смещений.
Для контроля используются специальные отметки на элементах. При отклонениях выполняется корректировка положения и последующая сварка по всей длине шва — это влияет на долговечность конструкции.
После завершения монтажа выполняется установка арматуры и опалубки. Опалубка должна обеспечивать герметичность и соответствие проектным размерам. При использовании металлической опалубки необходимо предусмотреть защиту от коррозии.
Перед бетонированием выполняется очистка зоны и контроль правильности установки конструкции. Завершающим этапом является приемка арматурных и опалубочных работ с оформлением акта скрытых работ.
Бетонирование деформационных швов
Перед началом бетонирования необходимо тщательно подготовить ниши: выполнить очистку металлическими щетками и промывку напорной струей воды. Особое внимание уделяется очистке поверхностей металлоконструкций — необходимо полностью удалить загрязнения, остатки масел и строительной пыли. После подготовки проводится повторная проверка высотных отметок, осей и правильности положения конструкции.
Перед омоноличиванием конструкции необходимо получить разрешение заказчика. Для заполнения используется бетон с пониженной усадкой и классом прочности не ниже В35, либо соответствующий или превышающий прочность основного несущего элемента.
В процессе бетонирования необходимо обеспечить защиту конструкции деформационного шва и резинового компенсатора от попадания бетонной смеси. После завершения работ все элементы должны быть очищены водой до удаления остатков раствора.
Особое внимание следует уделять качественному уплотнению бетонной смеси в зоне анкеров и под несущими металлическими профилями. Это обеспечивает надежное сцепление металла с бетоном и долговечность конструкции. Бетон укладывается послойно (толщиной 20–30 см) с обязательным уплотнением глубинными вибраторами. При этом укладка производится одновременно с обеих сторон конструкции.
Если монтаж и армирование выполняются в несколько этапов, бетонирование также разделяется на стадии. На первом этапе выполняется заполнение участков до монтажного стыка с оставлением свободного участка длиной не менее одного метра. Последующие этапы выполняются после завершения всех монтажных операций.
После укладки бетон необходимо защитить от воздействия окружающей среды. В зависимости от температуры выполняется укрытие и организуется уход за бетоном, обеспечивающий равномерное твердение.
Контроль качества бетона осуществляется путем отбора контрольных образцов в соответствии с действующими нормативами.
До набора прочности бетона не менее 70% запрещается движение транспорта по зоне работ. При необходимости временного проезда устраиваются специальные мостики, позволяющие сохранить целостность конструкции.
В качестве альтернативы стандартному бетону может применяться фибробетон, особенно при устройстве швов в одном уровне с дорожным покрытием. В этом случае состав смеси и технология укладки принимаются в соответствии с рекомендациями производителя материала.
Устройство гидроизоляции деформационного шва
В соответствии с требованиями нормативной документации, при устройстве гидроизоляции и организации водоотвода на мостах необходимо обеспечивать эффективный отвод воды с проезжей части. Для этого применяются водоотводные трубки, а также поперечные и продольные лотки. При наличии гидроизоляционного слоя в конструкции дорожной одежды установка водоотводных трубок является обязательной. Не допускается неорганизованный сброс воды через тротуары.
Устройство дренажа в зоне деформационного шва
Дренажная система устраивается в местах сопряжения конструкции с проезжей частью, преимущественно со стороны уклона. При этом уровень расположения трубок и лотков должен быть ниже поверхности водоотвода не менее чем на 1 см.
Важно исключить попадание воды на нижележащие конструкции, включая опоры, железнодорожные пути и дороги под путепроводами. Для этого водоотводные трубки удлиняются и надежно закрепляются. Дополнительно устраиваются защитные элементы — слезники и выступы, предотвращающие увлажнение конструкций.
На конусах насыпей и вдоль мостового сооружения предусматриваются лотки для отвода воды. Также организуется дренаж за устоями. Работы по дренажу выполняются после устройства выравнивающего слоя и гидроизоляции.
Монтаж дренажных трубок
В местах установки трубок выполняется бурение отверстий: сначала диаметром около 80 мм на глубину защитных слоев, затем — 40–42 мм на всю толщину плиты. Для этого используются специализированные буровые установки.
Для дренажа применяются трубы из нержавеющей стали, антикоррозийных материалов или полимеров. Их длина подбирается таким образом, чтобы вода отводилась за пределы конструктивных элементов.
Отверстия вокруг трубок герметизируются мастикой с последующим армированием стеклосеткой. Это предотвращает засорение системы и повышает надежность гидроизоляции деформационного шва.
Устройство гидроизоляционного примыкания
В зоне примыкания дорожной одежды к конструкции шва гидроизоляция должна быть заведена на металлические элементы — горизонтальные полки и траверсы. Это обеспечивает герметичность и долговечность конструкции.
В местах сопряжений различных материалов (асфальтобетон, бетон, металл) устраиваются переходные зоны из резинобитумных мастик. Такие решения компенсируют деформации и предотвращают разрушение покрытия.
Монтаж компенсатора деформационного шва
Если резиновый компенсатор не установлен на заводе, его монтаж выполняется после завершения асфальтобетонных работ. Это позволяет избежать повреждений при бетонировании и укладке покрытия. Перед установкой необходимо очистить и продуть пазы профилей.

Установка компенсатора выполняется с помощью монтажного инструмента: профиль последовательно заправляется в пазы металлических элементов. Работы ведутся непрерывно по всей длине, с контролем равномерного натяжения. Это обеспечивает надежность шва.
Монтаж осуществляется сначала в один профиль, затем — в противоположный. При этом важно соблюдать оптимальный зазор (около 35 мм), необходимый для корректной работы конструкции при нагрузках.
Защита конструкции при сварочных работах
При выполнении сварки необходимо защищать резиновый компенсатор от перегрева и попадания брызг металла. Также следует исключить повреждение направляющих элементов конструкции. Эти требования являются обязательными, особенно в условиях работы с металлическими элементами.
Контрольные допуски при устройстве шва
| Параметр | Допуск / значение |
|---|---|
| Отклонение анкерных элементов от проектного положения | не более ±20° |
| Точность установки конструкции по высоте | не более ±2 мм |
| Отметка металлических профилей относительно покрытия | ниже на 0–5 мм |
| Класс прочности бетона омоноличивания | не ниже В35 |
| Толщина слоя укладки бетона (с глубинным вибрированием) | 20–30 см |
| Минимальный участок до монтажного стыка при поэтапном бетонировании | не менее 1 м |
| Набор прочности бетона до открытия движения по зоне работ | не менее 70% |
| Зазор при монтаже резинового компенсатора | около 35 мм |
| Заглубление водоотводных трубок относительно поверхности водоотвода | не менее 1 см |
| Диаметр бурения под трубки (защитный слой / плита) | 80 мм / 40–42 мм |
